「いつ作れますか」に即答できる人が一人しかいない——受注時の納期回答が属人化する構造と、業務OSでそろえられる範囲

この記事の要点
- 受注時の納期回答が「特定の一人」に集中するのは、能力の差ではなく、生産負荷・部材調達・他案件の状況という判断材料が一か所にそろっていないからです。
- 属人化の本質は「回答する人が少ない」ことではなく、「なぜその納期になるのか」という根拠が共有できる形で残っていないことにあります。
- 納期回答にかかる時間の多くは判断そのものではなく、回答に必要な情報を集める前工程に費やされています。
- 業務OS(業務エージェント基盤)の役割は、回答を自動化することではなく、判断材料をそろえて提示し、最終判断は人が下せる状態にすることです。
- まず取り組むべきは、直近で回答に時間がかかった引合1件を、人・プロセス・情報・ツールの4つに分解して棚卸しすることです。
「この仕様で、いつ作れますか」。受注前の引合で顧客から納期を聞かれたとき、即座に答えられる人が部署に一人しかいない——多くの製造現場で繰り返されている光景です。その一人が休んだ日は回答が止まり、無理に答えた納期が後で守れなくなる。納期回答(受注時の生産可否・出荷時期の回答)は、生産負荷・段取り・部材の調達リードタイム・他案件の優先度を頭の中で組み合わせる、高度な業務です。だからこそ、特定のベテランに固定化されやすい。本記事では、納期回答がなぜ属人化するのかを業務フローで分解し、業務OS(業務エージェント基盤)でそろえられる範囲と、人が握り続けるべき判断の線引きを整理します。
なぜ「いつ作れますか」に即答できないのか?
結論から言えば、納期回答が属人化するのは、回答に必要な情報が複数の部署と複数の台帳に分かれて存在し、それを突き合わせられる人が限られているからです。納期回答は単独の判断ではなく、いくつもの情報を集約したうえで成り立つ「合流点」の業務です。一つでも欠けると即答できず、すべてを記憶と勘で補える人だけが回答役になります。
納期回答に必要な情報は、どこに散らばっているのか?
受注時に「いつ作れるか」を答えるには、最低でも次の情報が必要です。現在の生産負荷と空き工程(生産技術・製造)、必要な部材の在庫と調達リードタイム(調達)、過去の類似案件にかかった実工数(設計・生産技術)、そして他案件との優先順位(営業・生産管理)。これらは別々の部署が別々の仕組みで管理しており、横断して見られる場所がありません。結果として、すべてを電話とメールで集められるベテランだけが、短時間で回答を組み立てられる状態になります。
この詰まりを「人・プロセス・情報・ツール」の4つに分けると、課題の所在がはっきりします。人は、回答できる人が固定化し、不在時に業務が止まること。プロセスは、引合受付から回答までの手順が定義されず、その都度の段取りになっていること。情報は、生産負荷・調達リード・過去実績が別台帳に分散し、突き合わせが手作業であること。ツールは、生産管理システムやExcelが「記録」はできても「いつ作れるかの問い」に答える形になっていないことです。納期回答の遅さは、このうちのどれか一つではなく、4つが絡み合って生じます。
納期回答の属人化を業務OSはどうそろえるのか?
業務OS(業務エージェント基盤)がここで担うのは、回答そのものを機械に置き換えることではなく、回答に必要な判断材料を一か所に集めて提示することです。生産負荷、部材の調達状況、過去類似案件の実績を同じ案件に紐づけて引き出せるようにし、担当者が「この納期で妥当か」を判断できる状態をつくる。判断を奪うのではなく、判断の手前にある情報収集を肩代わりするという分担です。
立ち上げ期と量産期では、現場の判断に必要な情報源がまったく違う。両期の文脈を同じ基盤に持たない限り、量産後の改善は立ち上げ判断の轍を踏まない理由を持てない。
設計OS・調達OS・品質OS・生産技術OS——4つの業務基盤を「横串」で繋ぐ統合の設計原則
納期回答も同じで、必要な情報が複数の業務領域にまたがります。だからこそ、生産技術・調達・営業のどれか単独のシステムでは解決せず、領域をまたいで情報を束ねる基盤が要るのです。
AIに任せられる工程と、人が握るべき判断は?

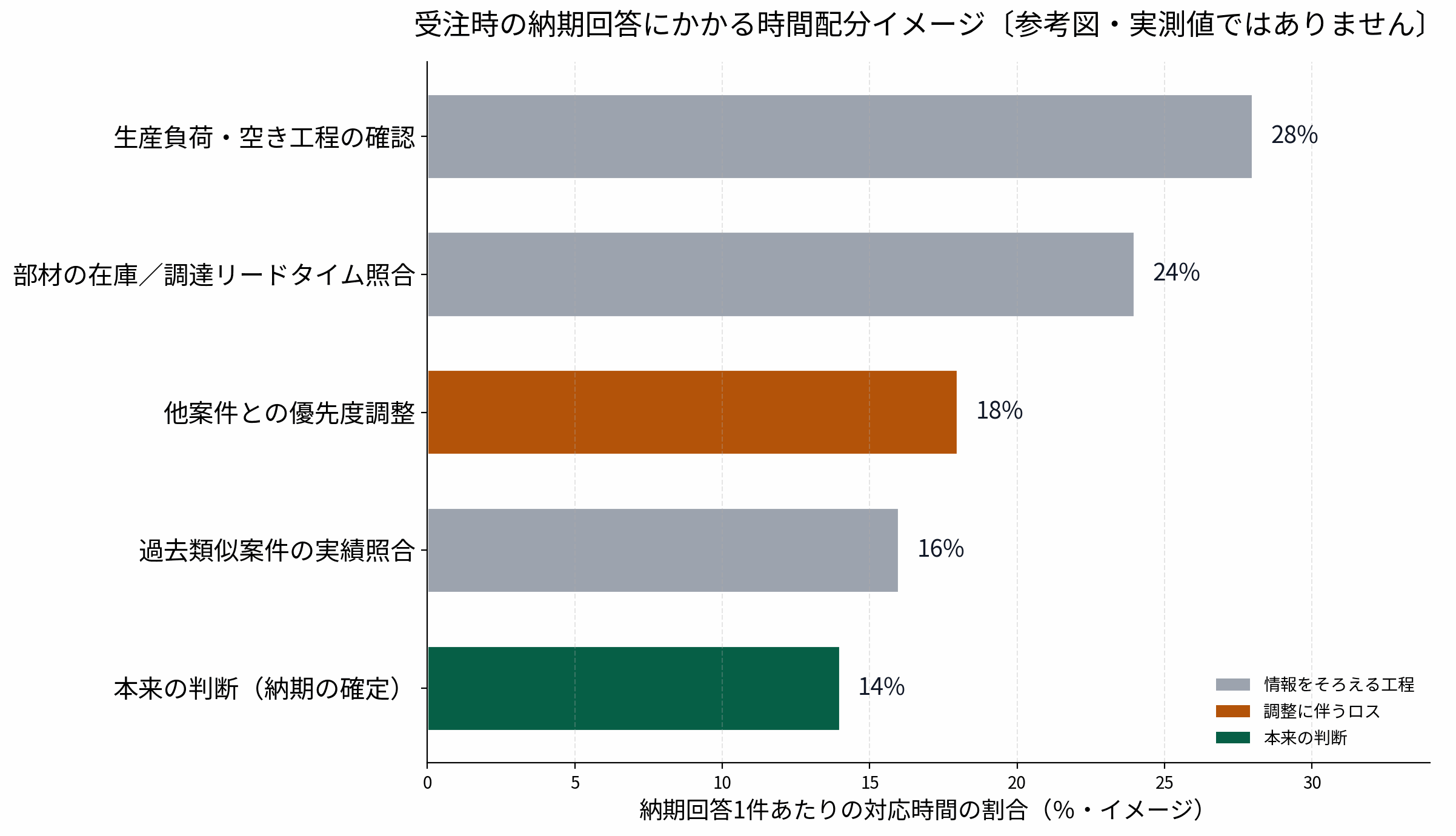

納期回答1件の対応時間を分解すると、その多くは判断ではなく「判断材料を集める前工程」に使われています。下のイメージのように、生産負荷の確認や部材リードタイムの照合といった情報収集が大半を占め、納期を確定する本来の判断はごく一部です。エージェントに任せるべきはこの前工程であり、最後の「この納期で約束してよいか」は人が握り続ける領域です。

どの工程を基盤に載せ、どこを人が握るか。納期回答を構成する要素ごとに整理すると、次のように切り分けられます。
| 納期回答の構成要素 | 属人運用(現状) | 業務基盤に載せられる範囲 |
|---|---|---|
| 生産負荷・空き工程の把握 | ベテランの記憶と現場の声かけ | 負荷状況を案件単位で参照可能に(定型) |
| 部材の在庫・調達リードタイム | その都度の電話・メール照会 | 在庫と手配状況を案件に自動で紐づけ(定型) |
| 過去類似案件の実績照合 | 担当者個人の経験頼み | 類似案件の実工数を検索して提示(定型) |
| 他案件との優先度調整 | 頭の中で割り込みを判断 | 判断材料は提示、優先度の決定は人 |
| 納期の確定と顧客への約束 | 個人の責任で口頭回答 | 判断は人。根拠を案件に記録して再現可能に |
設計者が一日のうち4割を、図面を探したり、部品表をメンテしたり、設計変更を関係部署に伝えたりすることに使っている
業務OSとは何か——製造業ERPでもPLMでもない、第3の業務基盤の正体
納期回答でも構図は同じです。回答が遅いのは判断力の問題ではなく、判断にたどり着く前の情報収集に時間を奪われているからです。ここを基盤で肩代わりできれば、ベテランは判断に集中でき、若手も同じ材料を見て回答を組み立てられるようになります。
投資対効果は、削減する人件費の金額で測るより、「回答できる人が増えること」と「回答の根拠が残ること」で評価するのが実態に合います。回答役が一人から複数になれば、その人の不在で受注機会を逃すリスクが下がる。根拠が案件に残れば、後で「なぜこの納期にしたか」を検証でき、見積精度そのものが上がっていきます。短期の工数削減ではなく、回答の再現性という資産が積み上がる点に効果の中心があります。
MP情報(保全予防情報)が立ち上げ期の設計レビューに参照されない構造を、業務エージェント基盤で繋ぐのが生産技術OSの役割です。
設備保全の「いつ手を打つか」が人によって変わる構造——生産技術OSで標準化できる範囲
自己診断:納期回答はどこまで属人化しているか?
次の5項目のうち、当てはまる数が多いほど、納期回答が個人の頭の中に依存している状態です。
- 納期回答を短時間で組み立てられる人が、部署に1〜2名しかいない。
- その人が不在の日は、引合への納期回答が翌日以降に持ち越される。
- 生産負荷・部材リード・過去実績を、一画面で突き合わせて見る場所がない。
- 「なぜその納期にしたか」の根拠が、回答した本人にしか分からない。
- 回答した納期と実際の出荷日のズレを、後から振り返る仕組みがない。
「専用システムを入れれば解決するのでは?」への回答
「生産管理システムや見積システムを導入すれば、納期回答も自動で出るのでは」という指摘は自然なものです。実際、生産負荷の可視化や在庫の参照は、既存の生産管理システムでもある程度できます。それでも納期回答が属人化したまま残るのは、これらのシステムが「記録」と「計画」のために作られており、受注時の「いつ作れるか」という問いに、複数領域の情報を束ねて答える設計になっていないからです。生産管理は工程を、調達は部材を、それぞれ別々に管理していて、両者を案件単位で横断する層が抜けています。
逆に言えば、業務基盤が必ずしも要らないケースもあります。受注品目が定番品に限られ、生産負荷の変動が小さく、回答できる人が十分に育っている現場なら、既存の運用で回せます。業務OSが効くのは、個別受注や短納期案件が多く、回答に複数部署の最新状況を組み合わせる必要がある——つまり「合流点の複雑さ」が高い現場です。自社がどちらに近いかを見極めることが、投資判断の出発点になります。
次の一歩:納期回答1件を棚卸しする
いきなり仕組みを入れる前に、直近で回答に時間がかかった引合を1件選び、回答までに「どの情報を、誰に、何回問い合わせたか」を書き出してみてください。生産負荷・部材リード・過去実績・優先度のどこで詰まったかが見えれば、属人化が「人の問題」なのか「情報設計の問題」なのかが切り分けられます。私たちは、この棚卸しを一緒に行い、納期回答のどこを基盤でそろえられるかを整理する業務診断を無料で提供しています。自社の受注対応に当てはめて、最初の一歩を具体化するところから始めましょう。
次に読みたい関連記事
- 設備保全の「いつ手を打つか」が人によって変わる構造——生産技術OSで標準化できる範囲
- 調達部長の3つの悩みとAIエージェントで解ける範囲——「人・プロセス・情報」で切り分ける
- 「材料ロットを変えただけ」がなぜ品質トラブルになるのか——4M変更の連絡が部署を跨いで止まる構造
よくある質問(FAQ)
納期回答の属人化は、担当者を増やせば解決しますか?
人を増やすだけでは解決しにくいのが実態です。回答に必要な生産負荷・部材リード・過去実績が一か所にそろっていなければ、増やした担当者も結局ベテランに確認することになります。先に判断材料をそろえる仕組みを整えると、回答できる人を増やす効果が出やすくなります。
生産管理システムがあれば納期回答は十分ではないですか?
生産管理システムは工程の記録と計画に強い一方、受注時に部材調達や過去実績まで横断して「いつ作れるか」を組み立てる用途には設計されていないことが多いです。複数領域の情報を案件単位で束ねる層を補うことで、既存システムを活かしながら回答を再現可能にできます。
小さく始めるなら、どこから手をつけるべきですか?
直近で回答に時間がかかった引合1件を、人・プロセス・情報・ツールの4つに分解する棚卸しから始めるのが現実的です。どの情報の収集に時間が奪われているかが見えれば、最初に基盤化すべき範囲を絞り込めます。
納期回答をAIに完全に任せても大丈夫ですか?
最終的な納期の約束は人が握るべき判断です。エージェントが担うのは判断材料の収集と提示までで、他案件との優先度や顧客への約束といった責任を伴う判断は、材料を見たうえで人が下す——この分担を保つことが、現場で運用が続く条件になります。
出典
- 経済産業省・厚生労働省・文部科学省「2024年版ものづくり白書」(製造業の人手不足と技能継承の課題)
- 生産管理・受注生産における納期回答(ATP/CTP)の一般的な業務知見
- 本文中の時間配分の図は実測値ではなく、業務構造を説明するための参考イメージです。
